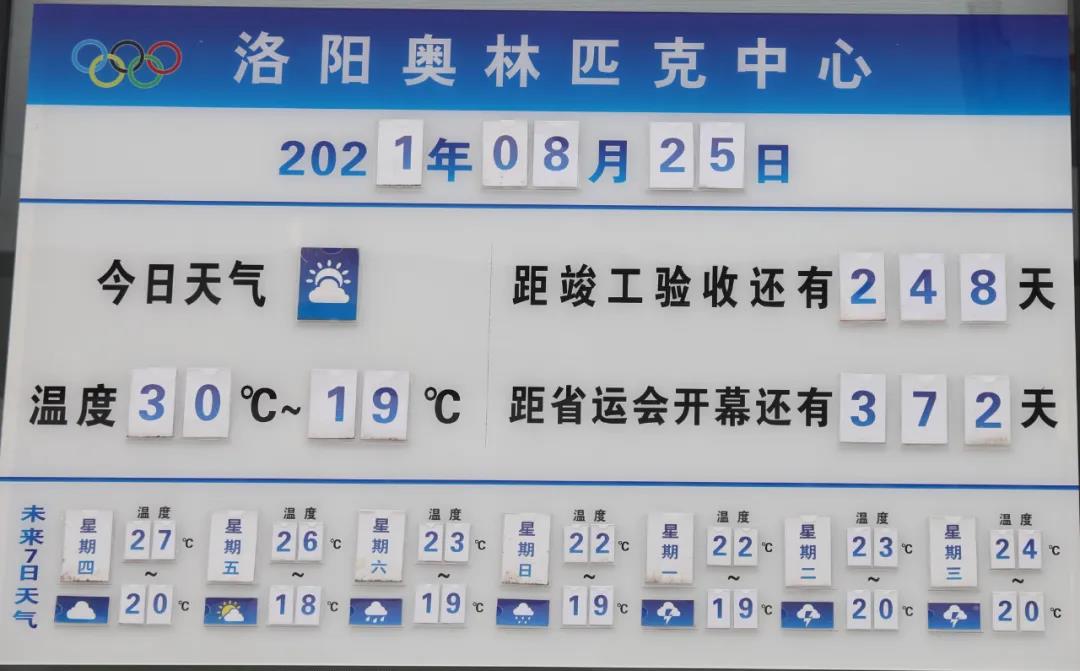

洛阳奥体中心:还有248天……

2021-08-27 09:15 4857

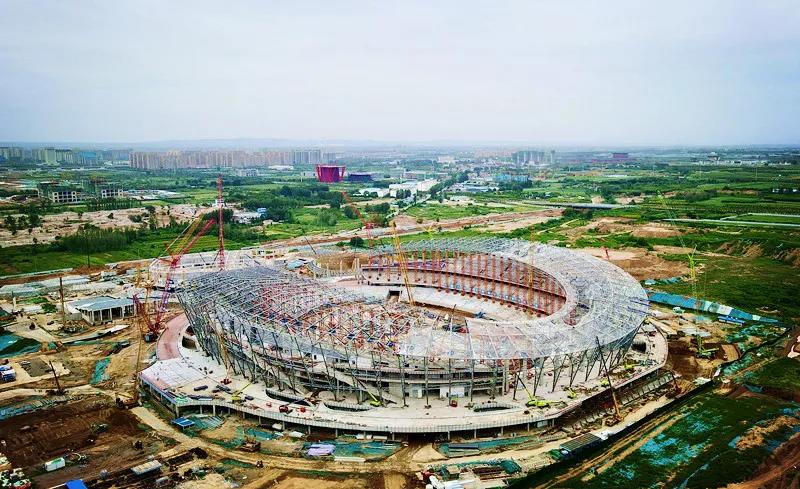

洛阳市奥林匹克中心开工建设以来已有300余天,目前主体结构全部完成,二次结构基本完成,体育场主体钢结构吊装完成,游泳馆钢结构即将开始大面积吊装。后续的机电安装、装饰装修以及室外工程已经有序展开。


针对目前疫情和雨季汛情等严峻形势,项目部制定了切实可行的应对措施,保证工期进度正常推进,顺利完工。


在疫情防控方面,项目部近期不从中高风险区选择工人进场。对低风险区、无风险区域工人要求持接种记录、行程码、洛康码、48小时核酸检测阴性证明入场。同时对场内的1500名工人进行全员核酸检测,检测报告均为阴性,并对生活区、办公区、宿舍、施工电梯、公共区域等场所进行消杀,现场用餐取消堂食,全部采用分餐制。现场常备防疫口罩 5万个,常备一个月的用量的消毒液、酒精、防护服等应急物资。




在防汛应急管理方面,充分利用现场东南高西北低的地势地貌,设置场内排水渠道,汛情期间主要管理人员24小时值班,常备47台水泵和3万米电缆、3000个沙袋,确定确保每小时排水量达到1500方以上,确保防汛安全。
